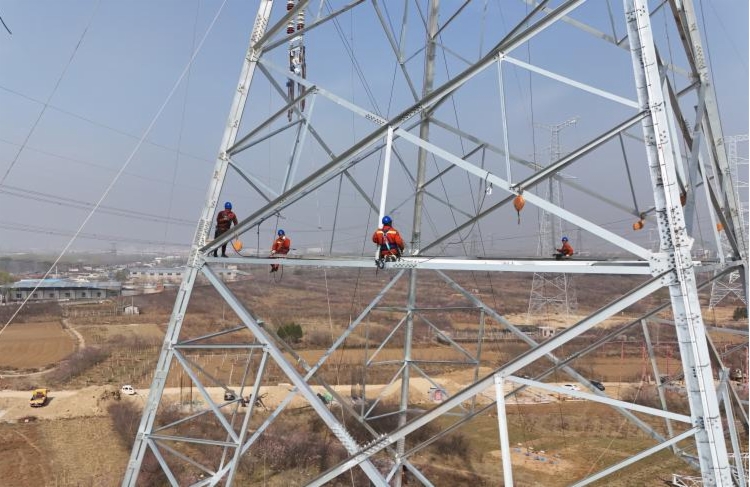

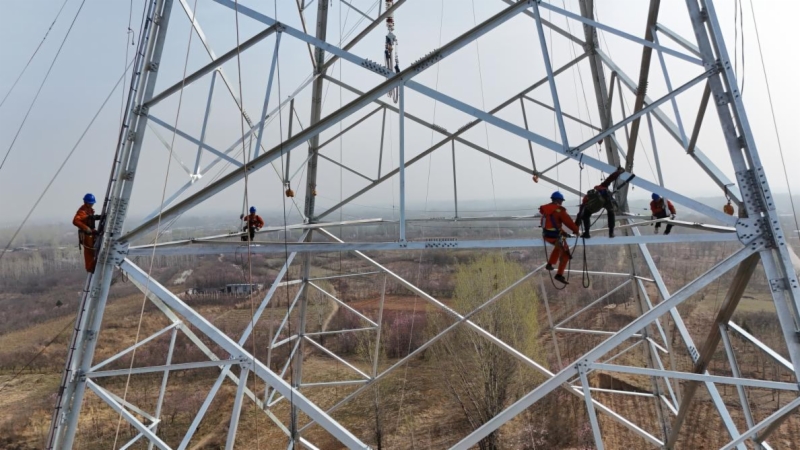

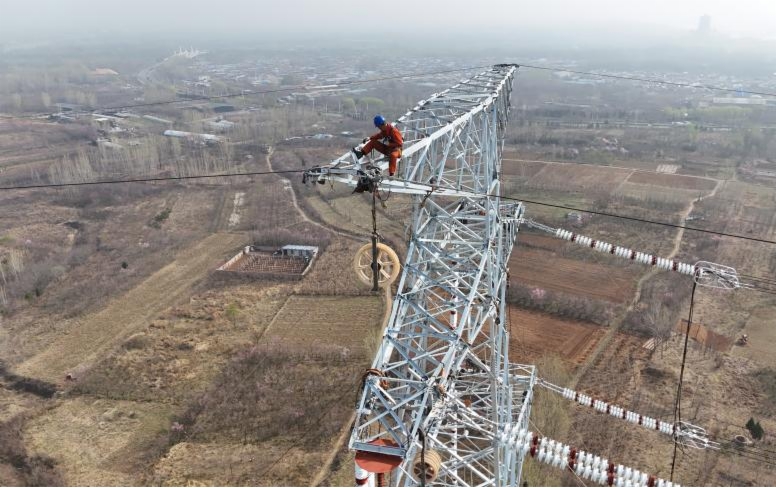

春潮涌動,建設正酣。3月30日,由山東鐵投集團權屬魯南高鐵公司投資建設、中國建筑股份有限公司承建的濟南至棗莊鐵路(以下簡稱“濟棗鐵路”)JZTJ-3標迎來新進展,全線首條500千伏超高壓輸電線路——泰天線/川泰I線遷改工程完成送電,標志著濟棗鐵路“三電”遷改工作取得階段性成果,為后續箱梁架設奠定堅實基礎。

電力線路遷改是鐵路建設的前置性、控制性工程,關系到主體工程推進速度。此次完成遷改的泰天線/川泰I線,是山東省泰安市及魯中地區電網的“主動脈”,承擔著區域電力輸送與電網穩定運行的重要作用。該線路電壓等級高達500千伏,施工技術標準高、安全風險大,是全線電力遷改中重點工程之一。

面對工期緊、任務重、協調難度大等因素,濟棗高鐵公司會同濟棗三標項目團隊科學統籌、掛圖作戰,與相關單位加強對接溝通,多次組織論證研討,持續優化施工方案,嚴格執行標準化作業流程,實現從舊線拆除到新線架設、從絕緣測試到成功送電的全流程“零失誤”,全面確保電網安全與施工安全。

截至目前,濟棗鐵路全線18座隧道中,已有6座實現貫通;跨光明大道等31聯連續梁實現合龍。征地拆遷基本完成,三電遷改完成52%、路基工程完成34%、橋梁工程完成50%、隧道工程完成45%,項目建設進入大干階段。
作為山東省“八縱六橫”高鐵網的重要旅游通道,濟棗鐵路全長268.48公里,設計時速350公里,共設濟南東、南山、泰安東、寧陽東、滕州東、臺兒莊等10個車站。項目建成后將與日蘭高鐵、濟青高鐵、膠濟客專、濟濱高鐵互聯互通,打通省會經濟圈與魯南經濟圈的快速通道,對于建設“軌道上的山東”、支撐和帶動全省經濟高質量發展具有重要意義。
