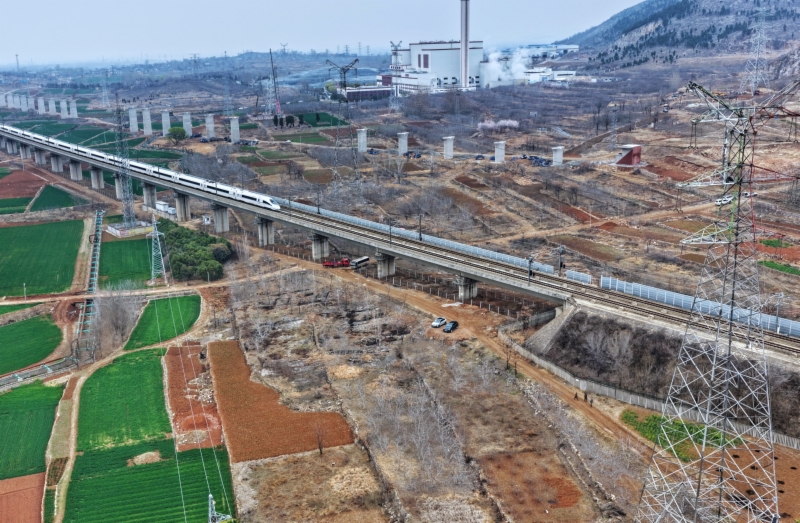

全線“首跨”!濟棗鐵路首條220kV跨既有線路電力線路遷改完成

2026-03-27

3月25日,由山東鐵投集團權屬魯南高鐵公司投資建設的濟棗鐵路220kV棗墨線遷改工程順利竣工并成功送電,該線路為全線首條220kV上跨既有線路高壓電力線路,標志著濟棗鐵路電力遷改工程取得關鍵性突破,為后續箱梁架設等關鍵工序順利推進奠定堅實基礎。




濟棗鐵路全線高壓電力遷改101處,其中上跨既有鐵路23處。本次遷改的220kV棗墨線#45-#46檔線路位于濟棗鐵路跨越獨后村特大橋的關鍵區段,工程新建架空線路1.4公里、鐵塔5基,拆除舊線路1.326公里、鐵塔3基。

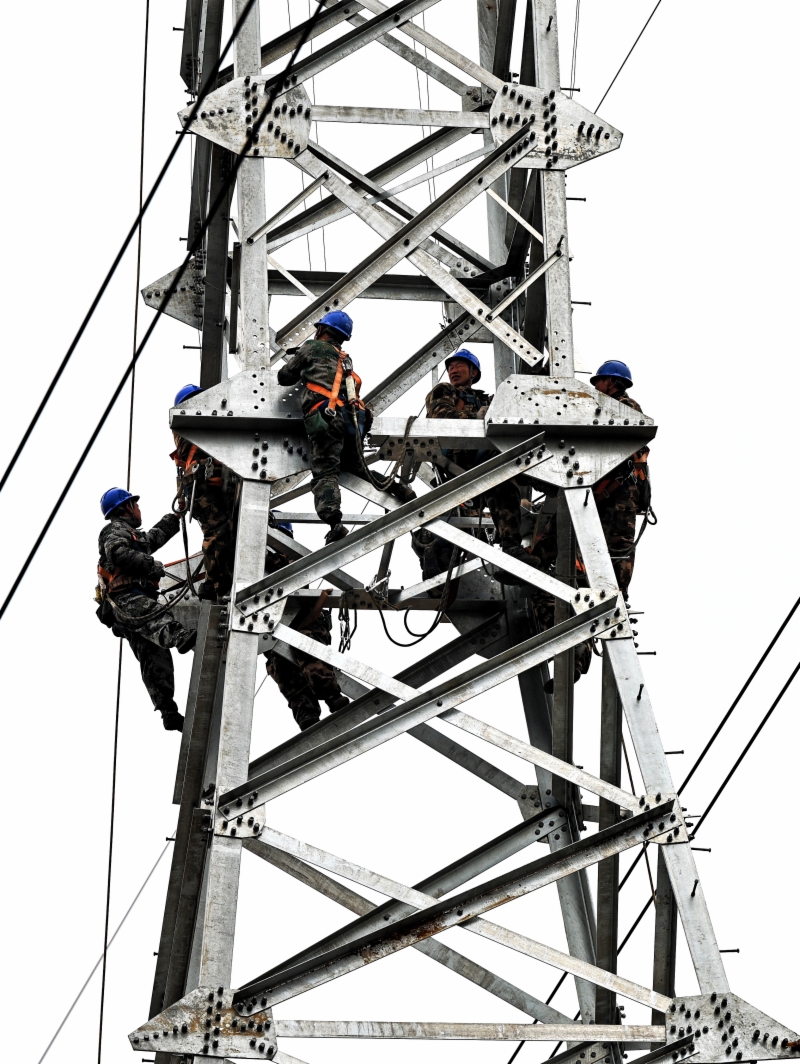

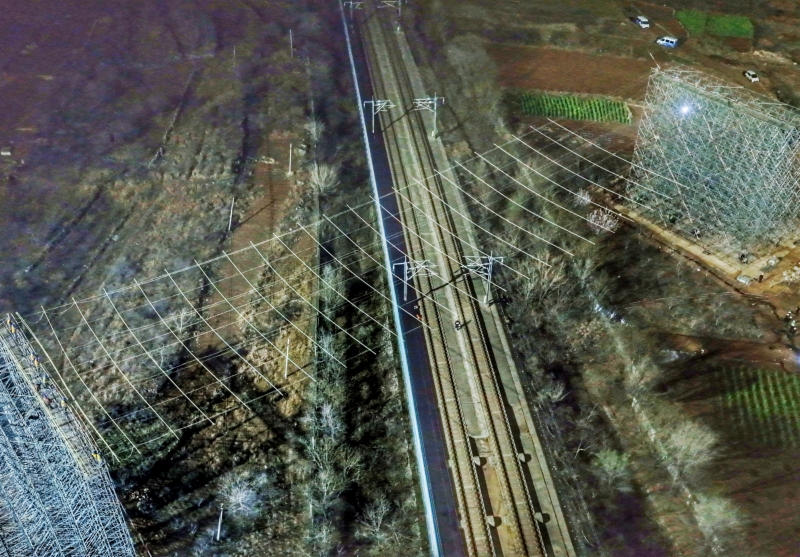

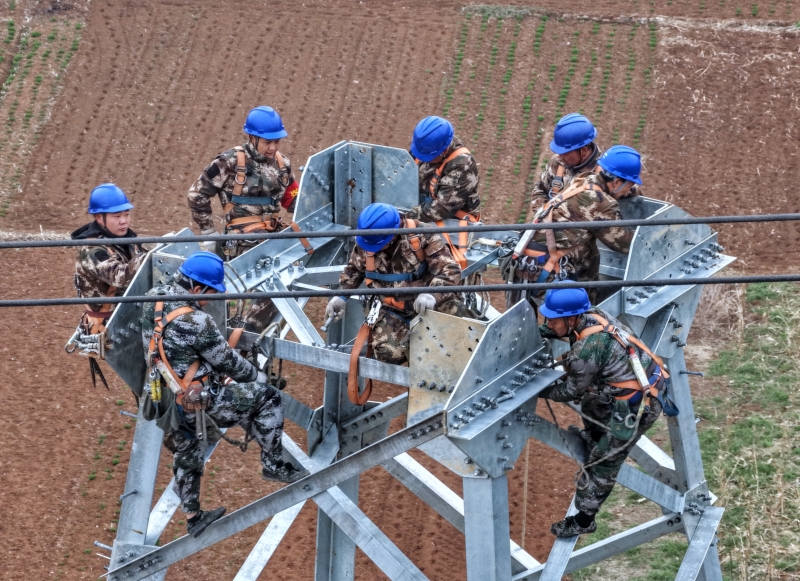

面對工期緊、作業面窄等挑戰,項目團隊科學組織、高效協同,積極對接國網山東省電力公司、國鐵濟南局,精準實現鐵路天窗點與電力停電計劃同步,最大限度爭取有效工期、提高施工效率。施工過程中,項目創新采用“耐-直-耐”雙回耐張塔架設工藝,大幅提升線路結構穩定性和施工安全性。3月19日至25日,項目順利完成既有線路防護架搭設、拆網及線路拆舊立新全流程作業。




截至目前,濟棗鐵路全線18座隧道中,已有6座實現貫通;跨光明大道等31聯連續梁實現合龍。征地拆遷基本完成,三電遷改完成52%、路基工程完成34%、橋梁工程完成50%、隧道工程完成45%,項目建設進入大干階段。

作為山東省“八橫六縱”高鐵網的重要旅游通道,濟棗鐵路全長268.48公里,設計時速350公里,共設濟南東、南山、泰安東、寧陽東、滕州東、臺兒莊等10個車站。項目建成后將與日蘭高鐵、濟青高鐵、膠濟客專、濟濱高鐵互聯互通,打通省會經濟圈與魯南經濟圈的快速通道,對于建設“軌道上的山東”、支撐和帶動全省經濟高質量發展具有重要意義。
